На ВЭС Инч-Кейп в Шотландии смонтировали все переходные детали

На шотландской офшорной ветроэлектростанции Инч-Кейп смонтировали все 54 переходные детали для моносвайных фундаментов. Работы в Северном море завершили ровно через два месяца после того, как строители забили сами гигантские моносваи.

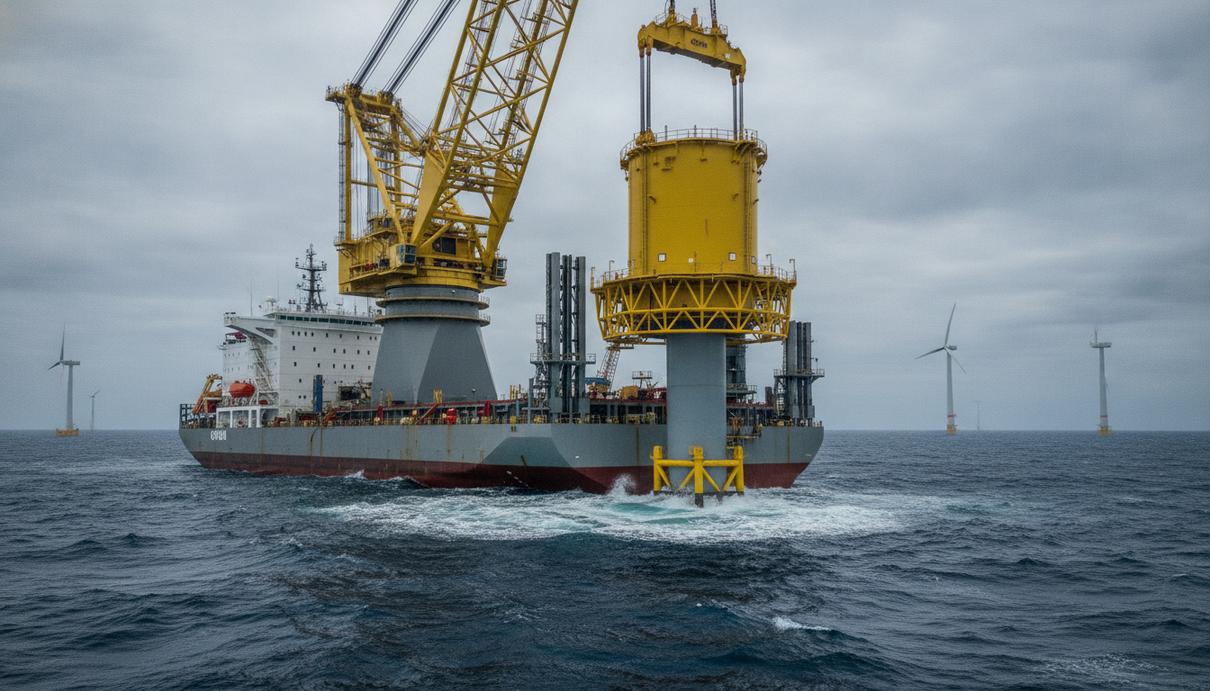

Огромное крановое судно устанавливает массивную желтую металлическую деталь на фундамент ветрогенератора в море.

Монтировала конструкции компания Seaway7. Ее тяжелое крановое судно Seaway Alfa Lift забирало по шесть элементов за рейс из перевалочного пункта в порту Лит и доставляло их на точку. Каждая переходная деталь весит около 700 тонн, достигает 28 метров в высоту, а ее наружный диаметр – 8,3 метра. Эти элементы надежно соединяют подводную часть фундамента с башней ветрогенератора. Чтобы турбины было безопасно обслуживать в будущем, инженеры оборудовали детали причальными узлами, лестницами и внешними рабочими площадками.

Джон Хилл, руководящий проектом Инч-Кейп, отметил, что успешное завершение этого этапа позволит подрядчикам проложить внутрипарковую кабельную сеть и установить сами турбины. Монтировать генераторы начнут до конца текущего года.

Теперь подрядчики готовятся забивать 54 сваи под решетчатые фундаменты. Их будут погружать в дно с помощью специального направляющего каркаса. Как пояснили представители Seaway7, после этого площадка будет полностью готова к сборке 18 решетчатых оснований. Кроме того, в ближайшие месяцы строители намерены окончательно заглубить в морское дно второй экспортный кабель и подключить первые ветроустановки.
